Taryfa budowlana PGE - przyłącze, moc i kiedy zmienić taryfę

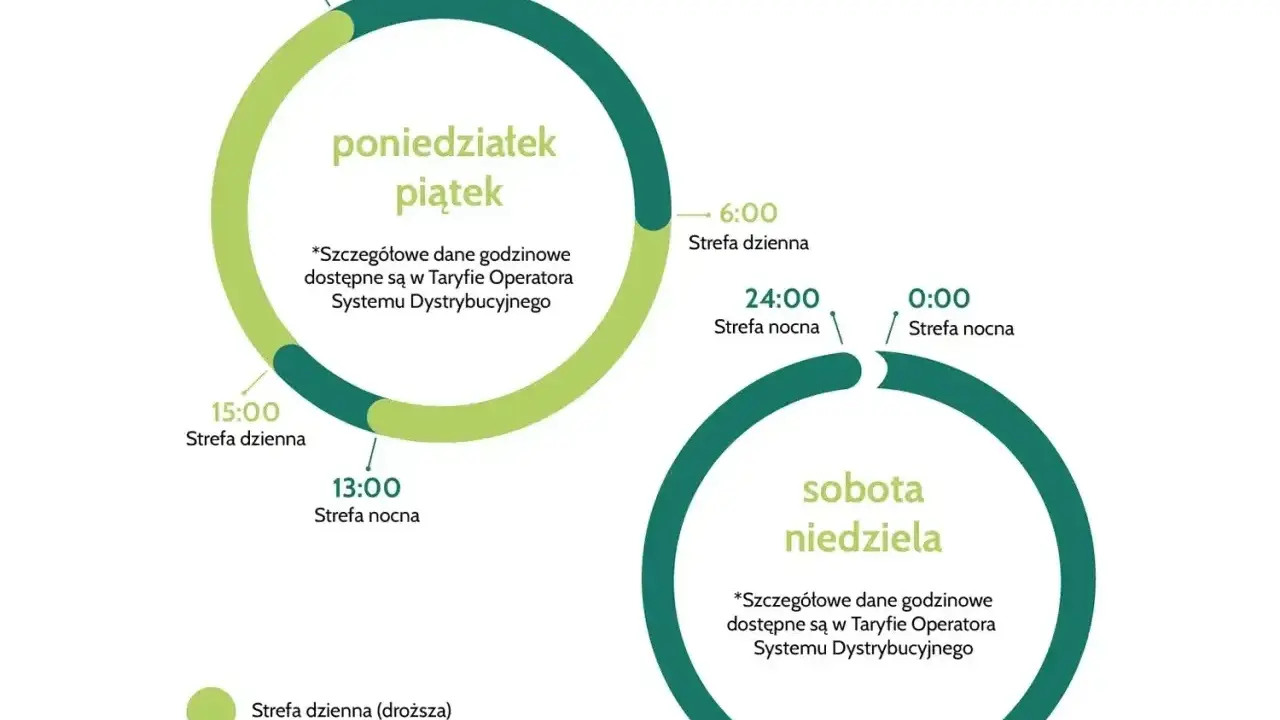

Schemat taryfy budowlanej PGE: strefy dzienne i nocne dla dni roboczych i weekendów.

Napisano przez

Justyna Kwiatkowska

Opublikowano

30 lip 2026

Spis treści

Taryfa budowlana PGE to w praktyce potoczne określenie zasilania tymczasowego placu budowy i późniejszego przejścia na właściwą umowę dla gotowego budynku. Najwięcej problemów bierze się nie z samej ceny kilowatogodziny, ale z wyboru właściwego przyłącza, mocy i grupy taryfowej, a także z tego, kiedy warto przejść z etapu budowy na taryfę docelową. W tym tekście rozkładam to na proste decyzje: co wybrać, ile to zwykle kosztuje, jakie dokumenty przygotować i jak nie przepłacić, gdy dom zacznie już działać jak normalny punkt poboru.

Najkrócej: na budowie liczy się typ przyłącza, moc i moment przejścia na umowę docelową

  • Na placu budowy zwykle korzysta się z zasilania tymczasowego, a nie z osobnej „budowlanej” oferty.
  • PGE Dystrybucja rozróżnia w formularzach plac budowy, zasilanie docelowe oraz wariant łączony.
  • W grupach C1x obowiązuje napięcie 230/400 V i moc umowna do 40 kW, a C21 zaczyna się powyżej 40 kW.
  • Do wniosku warto przygotować tytuł prawny do nieruchomości, plan zabudowy albo szkic sytuacyjny oraz dane o mocy.
  • Przyłączenie tymczasowe ma koszt własny, który zależy m.in. od mocy i długości przyłącza, więc sam rachunek za kWh to tylko część wydatków.
  • Po zakończeniu budowy można przejść na taryfę domową, a mikroinstalację fotowoltaiczną zgłasza się osobno.

Co naprawdę kryje się pod prądem budowlanym

Ja patrzę na to tak: prąd na budowie to nie jest osobna, magiczna kategoria energii, tylko połączenie dwóch spraw, czyli technicznego przyłączenia i grupy rozliczeniowej. W praktyce PGE Dystrybucja mówi o zasilaniu tymczasowym, czyli energii dostarczanej przez określony czas do obiektu albo placu budowy. To ważne rozróżnienie, bo inaczej planuje się krótki etap robót, a inaczej dom, który ma za chwilę stać się normalnym punktem poboru energii.

W formularzach PGE widać to bardzo wyraźnie. Do wyboru są między innymi opcje związane z placem budowy, zasilaniem docelowym albo wariantem łączonym. Dla inwestora oznacza to jedno: nie kupuje on samego „prądu budowlanego”, tylko ustala, jak ma być zasilany obiekt teraz i co ma się stać później. Gdy to rozumiem, łatwiej od razu dobrać właściwy wariant i nie poprawiać dokumentów po kilku tygodniach.

To prowadzi do najpraktyczniejszego pytania, czyli jaki wariant zasilania wybrać na starcie, żeby nie blokować budowy i jednocześnie nie płacić za rozwiązanie, którego za pół roku i tak nie będziesz potrzebować.

Taryfy Tauron: podstawowe, dynamiczne i tanie godziny. Sprawdź, która taryfa budowlana PGE (lub inna) będzie dla Ciebie najlepsza.

Jaką formę zasilania wybrać na czas budowy

Wybór nie sprowadza się do jednego hasła „prąd budowlany”, bo w PGE realnie rozważasz kilka scenariuszy. Ja najczęściej porządkuję to w prosty sposób: czy potrzebujesz tylko energii na czas robót, czy chcesz od razu przygotować także przyszły punkt docelowy.

Wariant Kiedy ma sens Plusy Na co uważać
Plac budowy Gdy potrzebujesz zasilania tylko na etap robót Jasny cel, prosta logika, dobre rozwiązanie przy krótszej budowie Po zakończeniu prac trzeba przejść na rozwiązanie docelowe
Zasilanie docelowe Gdy obiekt ma już docelowy charakter albo budowa jest blisko końca Mniej zmian w przyszłości, łatwiejsze przejście na normalną eksploatację Nie zawsze opłaca się na bardzo wczesnym etapie
Plac budowy i zasilanie docelowe Gdy chcesz jednym wnioskiem ogarnąć obie fazy Najmniej chaosu organizacyjnego, mniejsze ryzyko przerw Trzeba dobrze opisać moc, lokalizację i docelowy układ instalacji

W praktyce taki wybór bardzo pomaga, jeśli budowa idzie etapami i nie chcesz wracać do operatora z kolejną poprawką. Ja zwykle polecam wariant łączony wtedy, gdy już na starcie wiesz, że plac budowy będzie później zwykłym punktem poboru w domu jednorodzinnym. Jeśli inwestycja ma być szybka i prosta, osobne zasilanie tymczasowe też ma sens. Najważniejsze jest to, żeby nie mieszać etapu robót z docelowym sposobem użytkowania budynku.

Kiedy już wiesz, jaki wariant wybrać, pojawia się drugie pytanie, które najbardziej interesuje inwestora, czyli ile to wszystko naprawdę kosztuje i co winduje rachunek.

Ile to kosztuje i co naprawdę składa się na rachunek

Na budowie rachunek za energię wygląda inaczej niż w domu, bo składa się z kilku warstw. Nie płacisz tylko za kWh. Do tego dochodzą opłaty dystrybucyjne, pozycje stałe oraz koszt samego uruchomienia przyłącza, jeśli jeszcze go nie masz. I właśnie dlatego dwie budowy o podobnym zużyciu mogą skończyć z zupełnie różnymi kosztami.

Element rachunku Co oznacza Dlaczego ma znaczenie
Przyłączenie tymczasowe Jednorazowy koszt uruchomienia zasilania dla placu budowy Może być wyższy niż pierwsze miesiące samego zużycia
Sprzedaż energii Opłata za realnie pobrane kWh Rośnie wraz z intensywnością prac, sezonem i sprzętem
Dystrybucja Przesył energii i utrzymanie sieci To często stabilna, ale odczuwalna część całej faktury
Opłaty stałe Pozycje naliczane niezależnie od samych robót Potrafią zaskoczyć, gdy budowa stoi, a licznik nadal działa

Na stronie PGE Dystrybucja widać konkretny przykład: dla mocy 5 kW, zabezpieczenia 25 A, jednofazowego zasilania i budowy przyłącza kablowego do 200 m opłata wynosi 460,01 zł netto. Dla 14 kW, 25 A, trzech faz i takiego samego zakresu budowy przyłącza opłata rośnie do 1 288,28 zł netto. Ten przykład dobrze pokazuje, że koszt wejścia w prąd na budowie zależy nie tylko od zużycia energii, ale przede wszystkim od parametrów technicznych. To właśnie one robią największą różnicę na starcie.

Dla porównania, w aktualnych materiałach PGE dla taryfy G11 widnieje cena 0,6189 zł/kWh brutto w ofercie obowiązującej od 1.01.2026. To dobry punkt odniesienia po zakończeniu budowy, bo wtedy przechodzisz już do zwykłego użytkowania domu, a nie do kosztów placu robót. Właśnie dlatego tak ważne jest, by dobrze ustawić formalności jeszcze przed pierwszym uruchomieniem zasilania.

Skoro koszty są tak mocno związane z parametrami technicznymi, warto przejść przez formalności spokojnie i bez zgadywania, co wpisać we wniosku.

Jak załatwić przyłączenie bez poprawek

Ja zaczynam od danych, które inwestorzy najczęściej wpisują „na oko”, a później poprawiają. PGE Dystrybucja prosi o informacje o wnioskodawcy, obiekcie i zapotrzebowaniu na moc, a także o dokumenty potwierdzające prawo do nieruchomości oraz plan zabudowy lub szkic sytuacyjny. Na etapie budowy to wystarcza, żeby sensownie opisać inwestycję i uniknąć dopytywania ze strony operatora.

  1. Wybierz typ obiektu: plac budowy, zasilanie docelowe albo wariant łączony.
  2. Sprawdź w projekcie domu, jakiej mocy przyłączeniowej naprawdę potrzebujesz.
  3. Przygotuj oświadczenie o tytule prawnym do nieruchomości oraz plan zabudowy lub szkic sytuacyjny.
  4. Złóż wniosek o warunki przyłączenia online albo w wersji papierowej.
  5. Po otrzymaniu warunków dopilnuj podpisania umowy i montażu układu pomiarowego.

Najczęstszy błąd polega na tym, że ktoś wpisuje zbyt małą moc, bo „na początek wystarczy”. W praktyce nie wystarcza, gdy wjedzie betoniarka, ogrzewanie, elektronarzędzia i pompy. Zbyt mała moc oznacza później kolejne formalności, wyłączenia zabezpieczeń i często dodatkowy czas stracony na poprawki. Jeśli budowa ma być wygodna, lepiej dobrać moc z lekkim zapasem niż liczyć, że wszystko jakoś się zmieści.

Kiedy dokumenty są już ustawione, pojawia się kolejny etap, czyli wyjście z trybu budowy i wejście w normalne użytkowanie domu, często z myślą o fotowoltaice.

Kiedy warto przejść na taryfę domową i przygotować fotowoltaikę

Najzdrowsza kolejność jest prosta: najpierw kończę budowę, potem przechodzę na taryfę docelową, a dopiero później dopinam instalację fotowoltaiczną, jeśli rzeczywiście ma być częścią domu. PGE wskazuje, że po zakończeniu etapu tymczasowego można przejść na grupę G, czyli na klasyczne rozliczenie gospodarstwa domowego. To moment, w którym koszt energii zaczyna mieć sens już w kontekście codziennego życia, a nie prac budowlanych.

W praktyce to bardzo ważne, bo budynek w stanie surowym często ma inne potrzeby niż gotowy dom. Na budowie prąd bywa wykorzystywany skokowo, a fotowoltaika najlepiej działa wtedy, gdy instalacja jest już stała, dach gotowy, a układ elektryczny dopracowany pod docelowe obciążenia. Ja zawsze patrzę na to także technicznie: jeśli planujesz PV, od razu zaplanuj miejsce na falownik, zabezpieczenia i licznik dwukierunkowy, zamiast zostawiać to „na później”.

Dobrą wiadomością jest to, że PGE Dystrybucja nie pobiera opłaty za samo przyłączenie mikroinstalacji do sieci, a licznik wymienia we własnym zakresie. To jeden z tych elementów, które realnie upraszczają start z fotowoltaiką po zakończeniu budowy. Wtedy sensownie łączysz dwie rzeczy: normalną taryfę domową i własną produkcję energii.

To prowadzi do pytania, które najczęściej decyduje o finalnym rachunku, czyli jakie błędy robi się przy budowie i dlaczego później kosztują one więcej niż sam prąd.

Najczęstsze błędy, które podnoszą koszt budowy

  • Zaniżona moc przyłączeniowa - wygląda oszczędnie, ale kończy się wybijaniem zabezpieczeń i kolejną turą formalności.
  • Wybranie tylko placu budowy, choć obiekt zaraz ma być docelowy - to często podwaja pracę administracyjną.
  • Mylenie przyłącza z taryfą - sama grupa rozliczeniowa nie załatwia technicznego podłączenia energii.
  • Brak miejsca na przyszłą rozdzielnię i PV - później przeróbka bywa droższa niż dopisanie parametrów na etapie projektu.
  • Odkładanie przejścia na taryfę domową - po zakończeniu robót budowlanych nadal płacisz jak za etap tymczasowy, choć dom już działa normalnie.

Ja uważam, że najdroższy błąd to traktowanie budowy jak sytuacji całkowicie przejściowej, której nie warto planować porządnie. Wtedy wszystko robi się dwa razy, a rachunek rośnie nie dlatego, że energia nagle zdrożała, tylko dlatego, że źle ustawiono cały proces. Jeśli ktoś buduje dom z myślą o przyszłej fotowoltaice i pompie ciepła, te decyzje trzeba skleić już na samym początku.

Co sprawdzić przed złożeniem wniosku do PGE, żeby nie wracać do tego drugi raz

Zanim wyślesz wniosek, sprawdź cztery rzeczy: jak długo potrwa budowa, jakiej mocy naprawdę potrzebujesz, czy chcesz od razu zaplanować punkt docelowy i czy w projekcie przewidziano później fotowoltaikę lub inne większe odbiory. To są detale, które na papierze wyglądają niewinnie, ale później decydują o tym, czy budowa idzie płynnie, czy zamienia się w serię korekt.

Ja zawsze wolę doprecyzować jedną rzecz więcej przed złożeniem dokumentów niż potem czekać na poprawki, ponowną wizję lokalną albo zmianę parametrów przyłączenia. W przypadku prądu na budowie to zwykle się opłaca, bo im lepiej ustawisz start, tym łatwiej przejdziesz przez etap docelowy, a potem również przez wejście w fotowoltaikę i normalne użytkowanie domu.

Jeżeli budujesz teraz dom albo adaptujesz działkę pod inwestycję, sprawdź najpierw nie samą nazwę taryfy, ale sposób przyłączenia, moc i docelowy model użytkowania. To właśnie te trzy decyzje najmocniej wpływają na koszt i wygodę całego procesu.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Jeśli zasilanie ma służyć tylko robotom, wybierz plac budowy. Gdy obiekt jest już blisko końca albo chcesz od razu przygotować normalny punkt poboru, sensowniejsze jest zasilanie docelowe albo wariant łączony. Taki wariant zmniejsza ryzyko późniejszych przeróbek, ale trzeba dobrze opisać moc i docelowy układ instalacji.

Na rachunek składają się przyłączenie tymczasowe, sprzedaż energii, dystrybucja i opłaty stałe. Samo zużycie kWh to tylko część kosztu, dlatego dwie podobne budowy mogą płacić zupełnie inaczej. W przykładzie PGE przy 5 kW i przyłączu do 200 m było 460,01 zł netto, a przy 14 kW już 1 288,28 zł netto.

Przygotuj dane wnioskodawcy, informacje o obiekcie i mocy oraz tytuł prawny do nieruchomości. Dołącz plan zabudowy albo szkic sytuacyjny. We wniosku trzeba też wskazać, czy chodzi o plac budowy, zasilanie docelowe czy wariant łączony.

W grupach C1x obowiązuje napięcie 230/400 V i moc umowna do 40 kW, a C21 zaczyna się powyżej 40 kW. Na budowie lepiej dać lekki zapas, bo betoniarka, ogrzewanie, elektronarzędzia i pompy szybko go zużyją. Zbyt mała moc kończy się wybijaniem zabezpieczeń i kolejną turą formalności.

Najpierw kończysz budowę, potem przechodzisz na grupę G, np. G11, a dopiero później dopinasz fotowoltaikę. Na gotowym domu warto od razu zaplanować miejsce na falownik, zabezpieczenia i licznik dwukierunkowy. PGE Dystrybucja nie pobiera opłaty za samo przyłączenie mikroinstalacji do sieci, a licznik wymienia we własnym zakresie.
