Podłączenie fotowoltaiki do sieci - co trzeba załatwić?

SM Project: podłączenie fotowoltaiki do domu, zasilanie z paneli słonecznych i magazynu energii. Mężczyzna wskazuje na schemat.

Napisano przez

Nina Krajewska

Opublikowano

31 maj 2026

Spis treści

Samo podłączenie fotowoltaiki nie kończy się na skręceniu kabli i uruchomieniu falownika; dochodzi jeszcze sprawdzenie mocy przyłączeniowej, zgłoszenie do operatora, licznik dwukierunkowy i dopięcie umów, bez których system nie ruszy legalnie i bez opóźnień. W praktyce największe problemy nie wynikają z samych modułów, tylko z niedoszacowanej mocy, brakujących załączników albo pominiętych wymogów przeciwpożarowych. Poniżej rozkładam cały proces na etapy, które naprawdę mają znaczenie dla właściciela domu lub małej firmy.

Najważniejsze zasady da się uprościć do kilku kroków

  • W przypadku mikroinstalacji do 50 kW najczęściej wystarcza zgłoszenie do operatora, o ile moc instalacji mieści się w Twojej mocy przyłączeniowej.
  • Jeśli planowana instalacja przekracza możliwości przyłącza, trzeba najpierw wystąpić o warunki przyłączenia.
  • Operator po kompletnej dokumentacji zwykle ma 30 dni na montaż lub parametryzację układu pomiarowego, a sam licznik jest zakładany na koszt operatora.
  • Przy instalacji powyżej 6,5 kW dochodzą wymogi przeciwpożarowe związane z projektem i zgłoszeniem do PSP.
  • Najczęstsze opóźnienia wynikają z błędów formalnych, a nie z samego montażu paneli.
  • Po uruchomieniu systemu warto od razu dopilnować umów i nastawić zużycie energii na godziny produkcji.

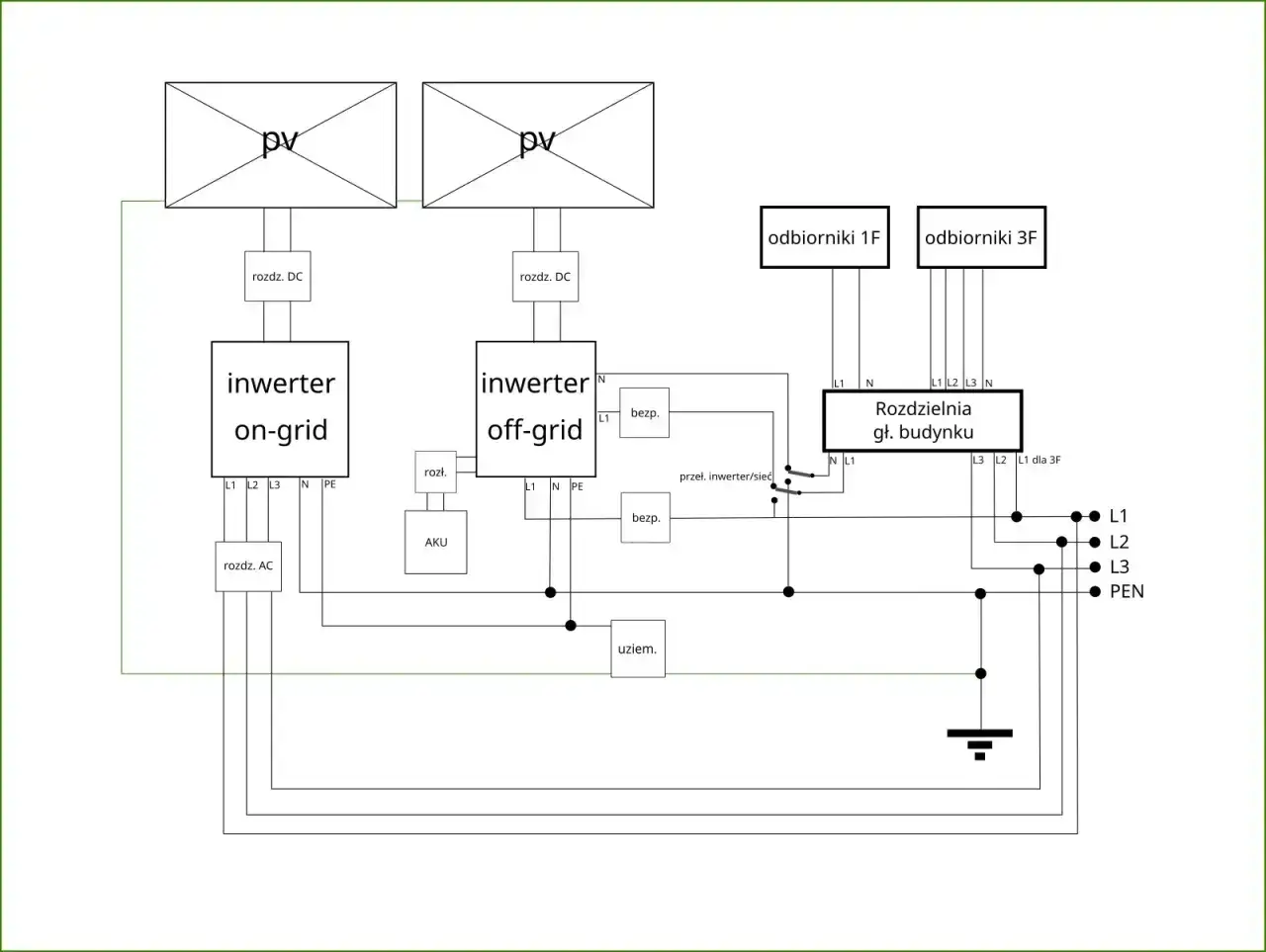

Schemat podłączenia fotowoltaiki: dwa panele PV, inwertery on-grid i off-grid, akumulator, rozdzielnia główna budynku, odbiorniki 1F i 3F.

Jak wygląda podłączenie fotowoltaiki krok po kroku

Ja zwykle rozbijam cały proces na sześć etapów, bo wtedy łatwiej zobaczyć, gdzie faktycznie jest ryzyko opóźnienia, a gdzie po prostu trzeba poczekać na operatora. Sama instalacja techniczna to tylko jedna część układanki; druga to formalności i zgodność z siecią.

  1. Sprawdzam moc przyłączeniową budynku. To najważniejszy punkt startowy. Jeśli planowana instalacja ma większą moc niż to, co dopuszcza umowa z operatorem, nie wystarczy zwykłe zgłoszenie.
  2. Dobieram instalację do zużycia energii. Falownik, czyli inwerter, zamienia prąd stały z paneli na prąd zmienny używany w domu i w sieci. Zbyt duża instalacja względem realnego zużycia zwykle nie daje lepszej opłacalności, tylko więcej energii oddawanej do sieci.
  3. Przygotowuję dokumenty techniczne. Potrzebny jest schemat instalacji, dane urządzeń i oświadczenia wymagane przez operatora. Dobrze przygotowany komplet dokumentów oszczędza najwięcej czasu.
  4. Składam zgłoszenie albo wniosek o warunki przyłączenia. To zależy od tego, czy instalacja mieści się w granicach istniejącego przyłącza. Dla wielu domów jednorodzinnych wystarcza sama ścieżka zgłoszeniowa.
  5. Operator weryfikuje dokumenty i montuje lub parametryzuje licznik. W instrukcjach dystrybutorów najczęściej pojawia się termin 30 dni od wpływu kompletnego zgłoszenia. Jeśli czegoś brakuje, dostajesz wezwanie do uzupełnienia.
  6. Aktualizuję umowy i uruchamiam produkcję. Bez aneksu do umowy kompleksowej albo umowy sprzedaży energii rozliczenia nie będą działały tak, jak powinny.

Jeśli spojrzysz na to w ten sposób, łatwo zobaczysz, że największy wpływ na tempo ma nie sam montaż, tylko odpowiedź na pytanie, czy Twoja instalacja mieści się w obecnych parametrach przyłącza. I właśnie od tego zależy kolejny krok.

Kiedy wystarczy zgłoszenie, a kiedy potrzebny jest pełny wniosek

W Polsce uproszczona ścieżka dotyczy mikroinstalacji, czyli źródeł o łącznej mocy zainstalowanej do 50 kW przyłączanych do sieci o napięciu niższym niż 110 kV. To ważne, bo wiele osób myli samą moc paneli z tym, co rzeczywiście dopuszcza umowa z operatorem. W praktyce nie chodzi tylko o limit technologiczny, ale o to, czy sieć i Twoje przyłącze przyjmą daną konfigurację bez rozbudowy.

Sytuacja Co robisz Co to oznacza w praktyce
Instalacja mieści się w mocy przyłączeniowej obiektu Składasz zgłoszenie przyłączenia mikroinstalacji Najkrótsza i najprostsza ścieżka
Planowana instalacja przekracza moc przyłączeniową Wnioskujesz o warunki przyłączenia Operator sprawdza, czy potrzebna jest rozbudowa albo zmiana warunków technicznych
Instalacja ma więcej niż 50 kW To już nie jest mikroinstalacja Wchodzą inne zasady i więcej formalności
Instalacja ma magazyn energii Składasz dodatkowe załączniki techniczne Trzeba sprawdzić, jak magazyn wpływa na sumaryczne parametry układu

Najprostsza reguła brzmi tak: jeśli instalacja nie wymusza zmiany parametrów przyłącza, idziesz ścieżką zgłoszenia. Jeśli wymusza, trzeba najpierw uporządkować temat mocy przyłączeniowej. To właśnie tutaj wiele inwestycji zatrzymuje się niepotrzebnie na starcie.

Jakie dokumenty przygotować przed zgłoszeniem

W dobrze przygotowanym zestawie dokumentów nie ma miejsca na zgadywanie. Operator chce dostać dane, z których da się szybko ocenić bezpieczeństwo i zgodność instalacji z siecią. Im bardziej chaotyczny komplet, tym większa szansa na wezwanie do uzupełnienia i dodatkowe dni oczekiwania.

Dokument Po co jest potrzebny Kiedy bywa szczególnie ważny
Formularz zgłoszenia lub wniosek o warunki przyłączenia Określa parametry instalacji i punkt poboru energii Za każdym razem
Schemat instalacji elektrycznej Pokazuje sposób połączenia paneli, falownika i zabezpieczeń Gdy instalacja jest rozbudowana lub ma magazyn energii
Dane techniczne urządzeń Potwierdzają parametry falownika i modułów Przy ocenie zgodności z wymaganiami sieciowymi
Certyfikaty i karty katalogowe Ułatwiają weryfikację zgodności technicznej Zwłaszcza przy nowoczesnych falownikach i rozwiązaniach hybrydowych
Pełnomocnictwo Upoważnia instalatora lub inną osobę do działania w Twoim imieniu Jeśli zgłoszenie składa ktoś za Ciebie
Załącznik dotyczący magazynu energii Opisuje pracę baterii w układzie Jeżeli montujesz magazyn razem z PV

Ja szczególnie pilnuję dwóch rzeczy: zgodności danych adresowych z PPE oraz spójności mocy na wszystkich dokumentach. To właśnie takie rozbieżności najczęściej powodują, że operator odsyła sprawę do poprawy.

Przeczytaj również: Depozyt prosumencki - jak działa i co naprawdę obniża rachunek

Co dochodzi przy instalacji powyżej 6,5 kW

Tu pojawia się dodatkowy obowiązek, o którym wiele osób przypomina sobie za późno. Dla instalacji fotowoltaicznej o mocy powyżej 6,5 kW potrzebne jest uzgodnienie projektu z rzeczoznawcą do spraw zabezpieczeń przeciwpożarowych pod kątem zgodności z wymaganiami ochrony przeciwpożarowej. Po zakończeniu budowy trzeba też zawiadomić organy Państwowej Straży Pożarnej. To nie zastępuje zgłoszenia do operatora, tylko działa równolegle.

W praktyce chodzi o to, by projekt był czytelny nie tylko dla instalatora, ale też dla osób odpowiedzialnych za bezpieczeństwo budynku. Przy domach jednorodzinnych ten obowiązek bywa bagatelizowany, a później wraca jako niepotrzebny przestój.

Skoro formalności są już uporządkowane, zostaje pytanie najbardziej przyziemne: ile to wszystko trwa i ile realnie kosztuje właściciela instalacji.

Ile to trwa i ile kosztuje

Jeśli mówimy wyłącznie o stronie przyłączeniowej, sytuacja jest całkiem korzystna. Według zasad opisanych przez Biznes.gov.pl oraz operatorów dystrybucyjnych za samo przyłączenie mikroinstalacji do sieci nie płacisz, a układ pomiarowo-rozliczeniowy operator zakłada lub parametryzuje na własny koszt. To ważne rozróżnienie, bo wiele osób myli koszt całej inwestycji z kosztem samego podłączenia do sieci.

Etap Typowy czas Koszt po stronie właściciela
Weryfikacja kompletnego zgłoszenia Około 30 dni na realizację montażu lub parametryzacji licznika 0 zł
Uzupełnianie braków w dokumentach Zwykle 30 dni od otrzymania wezwania na dosłanie poprawek 0 zł, ale tracisz czas
Zmiana mocy lub potrzeba zwiększenia przyłącza Dłużej niż zwykłe zgłoszenie, zależnie od operatora i stanu sieci Możliwy koszt projektu lub modernizacji
Uzgodnienie przeciwpożarowe powyżej 6,5 kW Zależnie od dostępności rzeczoznawcy i kompletności projektu Koszt zewnętrzny, zależny od wykonawcy

Najbardziej praktyczna uwaga jest taka: jeśli chcesz uniknąć poślizgu, złóż dokumenty najpóźniej 30 dni przed planowanym uruchomieniem, a nie w ostatniej chwili. Wtedy operator ma czas na weryfikację, a Ty nie czekasz z gotową instalacją tylko dlatego, że brakuje jednej strony schematu.

Błędy, które najczęściej zatrzymują uruchomienie

Widziałem już wiele instalacji, które były technicznie poprawne, ale formalnie utkwiły na prostych rzeczach. To zwykle nie są wielkie awarie, tylko drobiazgi, które po prostu blokują cały proces.

  • Za duża moc względem umowy. Jeśli planowana instalacja przekracza moc przyłączeniową, zwykłe zgłoszenie nie wystarczy. Najpierw trzeba uporządkować warunki przyłączenia.
  • Niekompletne załączniki. Brak schematu, kart katalogowych albo danych technicznych powoduje wezwanie do uzupełnienia i wydłuża sprawę o kolejne dni.
  • Błędny numer PPE albo dane właściciela. To prosta pomyłka, ale operator musi ją zweryfikować, a czasem poprawić w całym obiegu dokumentów.
  • Falownik bez wymaganych certyfikatów. Tu wchodzą wymagania sieciowe, w tym NC RfG, czyli unijny kodeks określający warunki dla generatorów przyłączanych do sieci. Bez tego może być problem z akceptacją układu.
  • Pominięcie formalności ppoż. przy większej instalacji. Powyżej 6,5 kW to już nie jest detal, tylko osobny obowiązek.
  • Brak aktualizacji umowy sprzedaży energii albo umowy kompleksowej. Instalacja może działać technicznie, ale rozliczenia nie będą dopięte.

Najbardziej kosztowne błędy są zwykle banalne: źle wpisana moc, brak podpisu, nieaktualny załącznik, niezgodny schemat. Dlatego przed wysłaniem dokumentów sprawdzam je tak samo dokładnie jak parametry samej instalacji.

Co warto dopiąć przed pierwszym uruchomieniem

Po stronie technicznej najwięcej daje nie sam fakt montażu, ale sposób, w jaki przygotujesz dom do pracy z energią z dachu. To właśnie tu często pojawia się różnica między instalacją, która tylko „jest”, a instalacją, która naprawdę obniża rachunki.

  • Autokonsumpcja. Najbardziej opłaca się zużywać energię wtedy, gdy ją produkujesz. Pranie, zmywarka, bojler, pompa ciepła czy ładowanie auta elektrycznego mają sens przede wszystkim w godzinach dziennych.
  • Monitoring produkcji. Aplikacja falownika albo licznik z podglądem online szybko pokaże, czy instalacja działa zgodnie z oczekiwaniami. Bez monitoringu łatwo przeoczyć spadek wydajności.
  • Rezerwa pod rozbudowę. Jeśli planujesz magazyn energii albo później chcesz dodać kolejne odbiorniki, zostaw na to miejsce w rozdzielnicy i w dokumentacji.
  • Spójne rozliczenia. Dane w umowie, w PPE i w zgłoszeniu muszą się zgadzać. To nudne, ale właśnie takie rzeczy decydują o bezproblemowym rozliczaniu energii.

Najlepiej działa instalacja, która od początku jest dobrana do realnego profilu zużycia, ma kompletną dokumentację i nie wymaga nerwowych poprawek po montażu. Jeśli pilnuję mocy przyłączeniowej, zgodności technicznej i umów, cały proces przebiega przewidywalnie, a energia z dachu zaczyna pracować na dom, zamiast czekać na korekty w papierach.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Jeśli instalacja do 50 kW mieści się w mocy przyłączeniowej obiektu i nie wymaga zmiany parametrów przyłącza, zwykle wystarcza zgłoszenie do operatora. Gdy planowana moc przekracza możliwości przyłącza, najpierw trzeba złożyć wniosek o warunki przyłączenia. Dopiero wtedy operator ocenia, czy potrzebna jest rozbudowa sieci lub zmiana warunków technicznych.

Potrzebny jest formularz zgłoszenia lub wniosek o warunki przyłączenia, schemat instalacji, dane techniczne urządzeń oraz certyfikaty i karty katalogowe. Jeśli zgłoszenie składa instalator lub inna osoba, przyda się też pełnomocnictwo. Przy magazynie energii trzeba dołączyć dodatkowy załącznik opisujący jego pracę w układzie.

Przy instalacji powyżej 6,5 kW dochodzi uzgodnienie projektu z rzeczoznawcą do spraw zabezpieczeń przeciwpożarowych. Po zakończeniu budowy trzeba też zawiadomić organy Państwowej Straży Pożarnej. Ten obowiązek działa równolegle do zgłoszenia do operatora i nie zastępuje formalności przyłączeniowych.

Po złożeniu kompletnego zgłoszenia operator zwykle ma około 30 dni na montaż albo parametryzację układu pomiarowego. Sam licznik zakłada lub parametryzuje operator na własny koszt, więc po stronie właściciela przyłączenie mikroinstalacji nie powinno generować opłaty. Jeśli dokumenty są niekompletne, dostajesz wezwanie do uzupełnienia i cały proces się wydłuża.

Najczęściej problemem jest zbyt duża moc względem umowy, brak załączników, błędny numer PPE albo niezgodne dane właściciela. Opóźnienie może też wywołać falownik bez wymaganych certyfikatów lub pominięcie formalności przeciwpożarowych. Instalacja bywa technicznie gotowa, ale formalnie zatrzymuje ją jedna drobna pomyłka w dokumentach.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

moc przyłączeniowa licznik dwukierunkowy falownik magazyn energii mikroinstalacja

Udostępnij artykuł

Nina Krajewska

Nina Krajewska

Mam na imię Nina Krajewska i od 14 lat zgłębiam tajniki technologii domowej, sprzętu AGD oraz praw konsumenta. Moja przygoda z tymi tematami zaczęła się od potrzeby zrozumienia, jak działają urządzenia, które ułatwiają nam życie, oraz jakie mamy prawa jako ich użytkownicy. Staram się przekazywać tę wiedzę w sposób przystępny, analizując dostępne informacje, porównując rozwiązania i wyjaśniając zawiłości, by każdy mógł dokonać świadomego wyboru i czuć się pewnie w kontaktach ze sprzedawcami czy producentami. Zależy mi na tym, by treści na komputerykoszalin.pl były zawsze rzetelne, aktualne i pomocne.

Napisz komentarz
